防渗土工布是在蓄水池防渗中起着重要的作用,是雨水蓄积,防止渗漏的重要工程材料。现如今淡水资源缺乏,水体污染和生态恶化在一定程度上制约了社会经济发展,蓄水池作为一种节水系统,有效地缓解了水资源短缺,改善缺水地区的生活境况,亦可解决城市的防洪和排水问题。在干旱地区,蓄水池可以在干旱雨水少的时候灌溉农作物,保证这一季农作物的收成。又可以在雨水多的时候储满水,以供不时之需。
蓄水池防渗土工布采用两布一膜,规格为200g|0.6mm|200g,其中要求为:膜采用高密度PE土工膜,密度不小于900kg/立方,渗透系数应小于10cm/s,膜厚度0.6mm,布料采用聚酯长丝土工布,单位面积质量200g/平方,厚度不小于1.6mm.
蓄水池防渗土工布的施工流程依次为:场地开挖平整-基坑辗压-坡面平整处理-铺设防渗膜-固定防渗膜-回填注水。
开挖人工湖的基面要求
在选定的地点,按形状可分为圆形和矩形,按照现场实际情况开始建池,开挖成形的鱼蓄水池要将坡面、坑底的杂物清除。清理后的坡面应平整、密实、光滑,达到要求以保证铺设两布一膜所需要的平整度。
铺设时的天气要求:
1,气温一般应在十摄氏度以上。
2,风力在四级以下为宜。
3,气温过低时,4级以上大风及雨雪天气,一般不建议应施工铺设。
4,在有风的天气里,风力影响防渗膜铺设时,待焊的两布一膜应用沙袋压牢。
蓄水池防渗土工布怎么铺

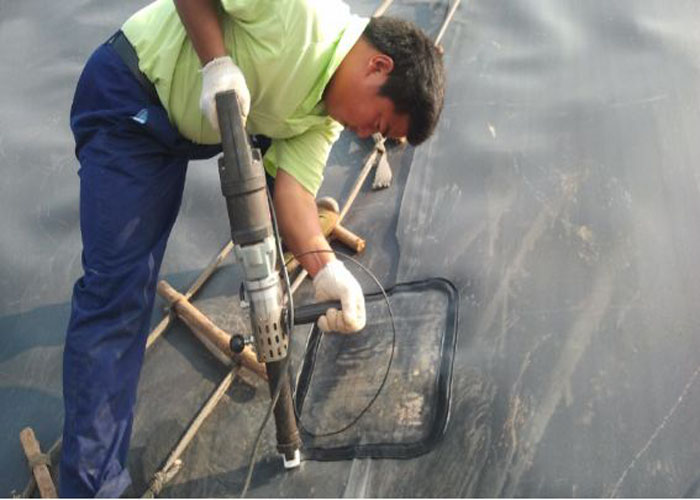

1,湖底铺设前,先对铺设区域进行检查和丈量,根据丈量的数据将尺寸相匹配的两布一膜运至相应的位置,展膜时,用人工按一定的方向,进行推铺,应平整,顺直,避免出现褶皱和波纹。边界要对整齐,需接缝焊接的两幅要搭齐,搭接宽度控制在15公分左右。
2,在边坡铺设前,先对铺设坡面进行检查和丈量,根据材料的长度和宽度将两布一膜运至锚固沟平台,铺设时根据现场实际条件,采取从上往下推开展铺的方式。应从高位向底部延伸,同时不要拉得太紧,应留有5%的余量以备局部下沉拉伸。卷铺过程中及时拉开、抻平,与坡面吻合平整,无突起褶皱。在扇形区应合理裁剪,使上下端都得到牢固
首先根据设计要求和施工条件制定一套完整的施工质量管理办法和严格的操作规程,建立健全质量保证体系,从单元工程施工的第一道工序就严格推行“三位制”,确保工程施工质量。施工人员不准穿带有尖锐、鞋钉的鞋上工地,只能穿平底布鞋等。
土工膜由厂家运至仓库后,即作抽样检查,对不合格产品及时要求厂家更换。
做好铺设基面和垫层。蓄水池坝堤土工布铺设,按设计要求套压坝体5m,使坝体干容重达到1.6g/cm3,压实系数不小于0.93,再按设计断面进行削坡处理,清除坡面石块等尖突物,适当洒水,并用拍板或滚筒压实整平。池底铺设在保护层砂基之上,要求清除表层杂土和树、草根、乱石堆及其他杂物,砂基厚度控制在15cm左右。水泥土地基面达到平整度要求后,铺砂并对砂基进行碾压,保证土工布与平整基面吻合。
土工布的铺设采用分段施工及流水作业的方法进行。按蓄水池可分为坝坡、池底二部分,首先铺设坝坡段,顺坝坡一端每24米为一段(以土工布幅宽6米为模数)。在坝顶坡角开挖一道宽20cm、深30cm的沟槽,将土工布一端铺平在沟槽内,覆土夯实固定住土工布,再顺坝坡从上至下铺设,铺设时注意土工布搭接宽度合适、张驰适度,避免应力集中和人为损伤,应留足够余幅(大约1.5%)以便拼接和适应气温变化。要求土工布与地基、垫层接触面吻合平整,防止土工布折皱形成渗水通道的现象。随铺随压,在布的边角处每隔2m-5m放1个20kg-40kg重的砂袋,以防风吹。坝下坡角土工布延伸的部分要及早铺砂保护层,和坝坡上土工布一起验收焊缝,经验收合格后,延伸的池底土工布要及时铺上面保护层,浇注坝下坡角防滑混凝土圈梁,马上进行下一道工序水泥砂浆抹面及混凝土预制块铺设要跟上,以免太阳暴晒、应力集中和人为造成土工膜的损伤
